독산1동 골목길 재생사업
사업개요
- 사업기간 : 2018~2020년 (3년간)

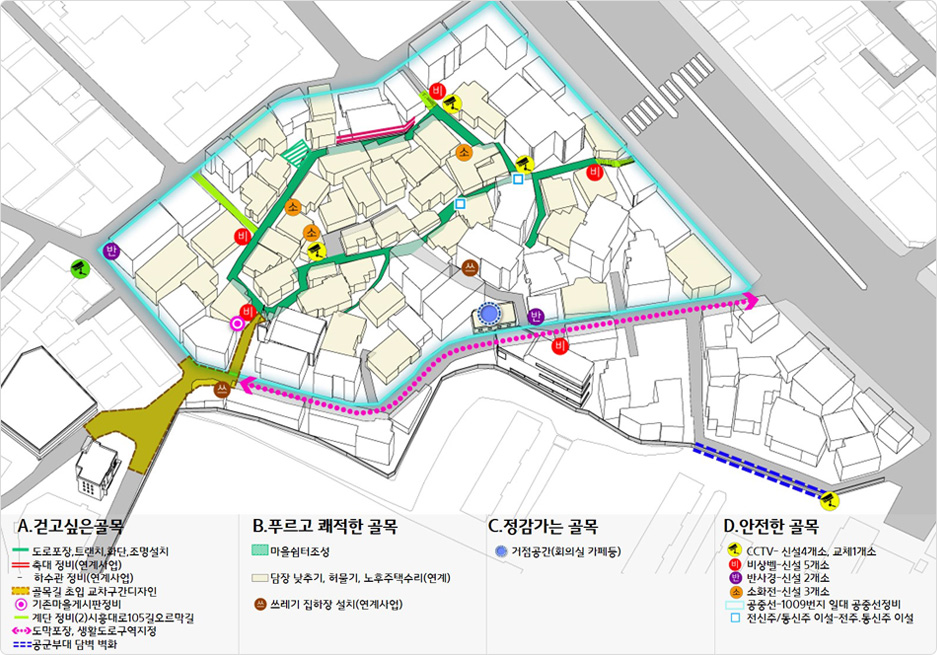

- 위 치 : 금천구 시흥대로103길 일대(말미마을 동측지역)
- 규 모 : 면적 28,400㎡, 골목길 총 연장 1,243m
- 총사업비 : 1,100백만원 (시비 1,000, 구비 100)
- 사업내용
- 안전한 골목길 조성 : 진.출입로 계단, 보행안전시설 설치 등
- 쾌적한 골목길 조성 : 골목길 포장 정비, 골목 정원 가꾸기 등
- 정감가는 골목길 조성 : 공동체 거점공간 마련 및 마을관리소 등 프로그램 운영
(기준일 : 2019. 11. 29.)
추진경위
- ’18.08.10. : 서울시 골목길재생사업 대상지 선정
- ’19.03.04.~11.29. : 실행계획 및 실시설계 용역 시행
- '19.06.18. : 주택성능개선지원구역지정 포함 설계변경
- ’19.07.23. : 독산동 1009번지 일대 주택성능개선지원구역 지정(안) 수립
- ’19.08.07. : 말미마을 골목길재생 구역내 쉼터(사유지)조성 사유지 활용 동의서 징구
- ’19.09.19. : 주택성능개선지원구역 지정(안) 서울시 심의 (원안가결)
- ’19.09.24. : 실행계획(안) 서울시 검토위원회 보고(조건부 가결)
- ’19.03.25.~11.29. : 설문조사, 주민설명회, 워크숍 등(10회)
- ’19.12.04. : 말미마을 골목길 벽화그리기 용역 계약
- ’20.04.01. : 말미마을 골목길재생 기반시설 공사발주 및 시설물 유지관리 계획 수립
- ’20.04.23. : 말미마을 골목길 화단 조성공사 착수
- ’20.06.26. : 말미마을 골목길 기반시설공사 조성공사 착수
- ’20.07.06. : 말미마을 CCTV설치공사 완료
- ’20.10.02. : 말미마을 화단정비 및 담장정비 공사 완료
- ’20.11.16. : 말미마을 골목길 기반시설 공사 완료
- ’20.12.18. : 말미마을 게시판 설치 공사 완료 및 사업 완료
