금하마을 도시재생 뉴딜사업(우리동네살리기)
사업개요
- 사업기간 : 2019. ~ 2022.(4년간).
- 위 치 : 독산1동 1100번지 일대(금하마을)
- 규 모 : 56,611㎡(제2종 일반주거지역(7층이하))
- 사 업 비 : 12,500백만원(국비 5,000백만원, 시비 6,750백만원, 구비 750백만원)

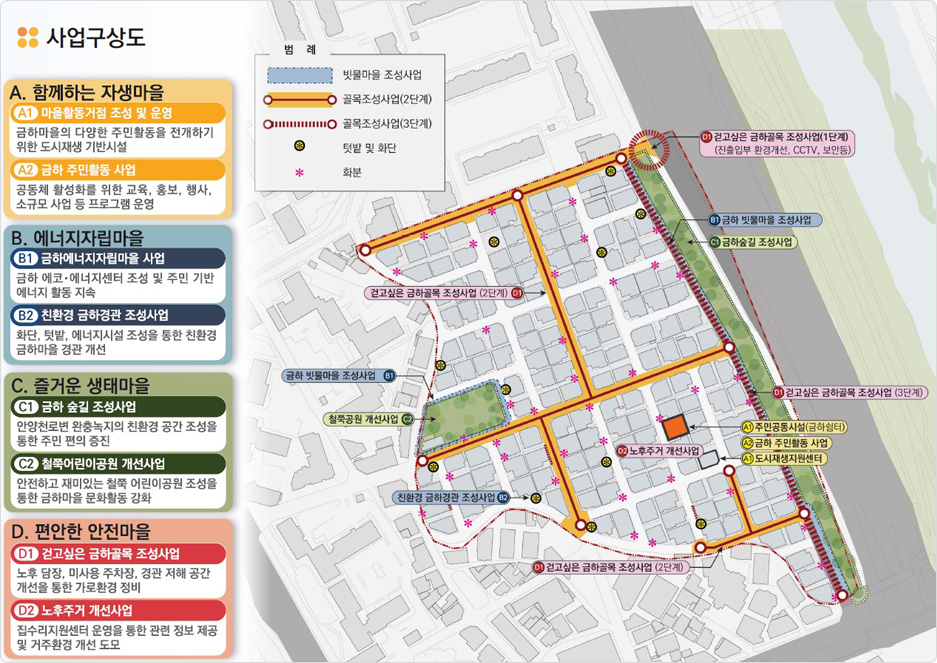

- 주요사업
- 함께하는 자생마을 : 공동이용시설 및 현장지원센터 운영, 소규모 주민공모사업, 마을축제 등
- 에너지 자립마을 : 에코ㆍ에너지센터 조성, 방과후 어린이 교실운영 등
- 즐거운 생태마을 : 완충녹지, 철쭉어린이공원 편의시설 개선 등
- 편안한 안전마을 : CCTV 설치 및 개선, 집수리 지원 등을 통한 주거환경 개선
(기준일 : 2019. 12. 20.)
추진경위
- ‘14.09.29. : 주거환경관리사업 신규대상지 결정(시)
- ‘17.06.22. : 금하마을 주거환경관리사업 정비구역 지정고시
- ‘18.04.26. : 도시재생 뉴딜사업 신청·접수계획 공고(국토부)
- ‘18.08.31. : 도시재생 뉴딜사업 선정 발표(국토부)- 금하마을 포함 서울시 7개소 선정
- ‘19.06.12. : 공동체활성화 지원 용역 착수
- ‘19.06.25. : 도시재생 현장지원센터 개소식
- ‘18.12. ~ `19. 12. : 도시재생뉴딜사업 실행(활성화)계획 수립 용역 시행
- ‘18.12. ~ `19. 12. : 주민공동이용시설 건립공사 시행
- ‘19.01. ~ `19. 12. : 빗물마을 조성사업 시행
- ‘19.09. ~ `19. 12. : 보안등 개선(LED 교체) 공사 시행
- ‘19.10. ~ `19. 12. : 마을진출입로 확장 공사 시행
- ‘20.08.12. : 철쭉어린이공원 재조성공사 완료
- ‘20.12.03. : 완충녹지 개선공사 보완설계 용역 준공
- ‘20.12.04. : 걷고싶은 금하골목 조성공사(내부가로) 발주(도로과)
- ‘21.07.16. : 도시재생특별위원회 심의 승인(사업기간 연장, 지자체사업 반영)
- ‘21.09.27. : 금하마을 에너지마을계획 수립 및 지원 용역 착수
향후 계획
- `21. ~ `22. : 도시재생 뉴딜사업 시행 완료
